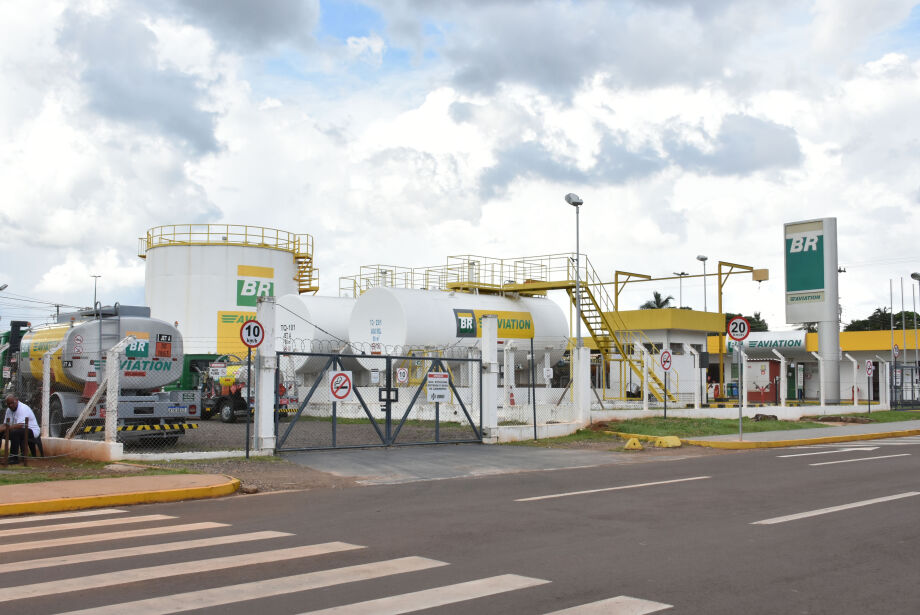

O depósito de combustível que hoje ocupa a área bem em frente ao setor de embarque do Aeroporto Internacional de Campo Grande só será transferido na segunda etapa das obras de modernização do terminal. A mudança, aguardada há anos por quem utiliza o aeroporto, integra o pacote de melhorias previsto pela concessionária Aena e só deve ocorrer após a conclusão da primeira fase das intervenções, programada para ser entregue até junho de 2026.
Atualmente, o Parque de Abastecimento de Aeronaves (PAA) fica posicionado logo na entrada do aeroporto, em uma área visível a todos que chegam ao terminal. Depois da realocação, o depósito passará a operar dentro da área restrita, próximo ao pátio de aeronaves, um espaço mais adequado do ponto de vista de segurança e logística. A estrutura também será ampliada, passando dos atuais 2,3 mil para 4 mil metros quadrados.
Segundo a Aena, a transferência permitirá “maior eficiência operacional e novos serviços aos passageiros”. Com a retirada do PAA da área frontal, o espaço será aproveitado para a ampliação do estacionamento rotativo, uma das demandas mais recorrentes dos usuários.
Avanço nas obras
A instalação das três pontes de embarque, promessa que circula desde antes da concessão, está em andamento. A empresa espanhola assumiu o aeroporto em outubro de 2023 e, apesar de o início das obras ter atrasado em relação ao cronograma anunciado no ano passado, a concessionária mantém o prazo de entrega para 2026.
Com a conclusão da reforma, o terminal deve ganhar um segundo pavimento, ampliar o espaço interno de 10 mil para 12 mil metros quadrados e alcançar capacidade para até 2,6 milhões de passageiros por ano, um crescimento de 85%. O projeto inclui ainda a reforma completa do pátio, que terá condições de receber até 11 aeronaves simultaneamente, e a preparação da estrutura para voos internacionais.
A sala de embarque também será expandida, passando a contar com sete portões e 1,8 mil metros quadrados, enquanto o check-in terá 20 posições. As pontes, porém, vão alterar a dinâmica do embarque: atualmente, o acesso às aeronaves ocorre por duas escadas; com os fingers, todos os passageiros entrarão e sairão pela porta dianteira, tornando o processo mais lento, mas mais seguro e confortável, principalmente em dias de chuva.
Mudanças
Desde que assumiu a administração, a Aena colocou em operação uma segunda esteira de bagagens e regularizou o funcionamento do sistema de ar-condicionado em todas as áreas do aeroporto. Quando a empresa chegou, em 2023, parte da estrutura ainda estava inacabada.
A concessionária afirma que as fases estão sendo executadas conforme o planejamento e que a realocação do depósito de combustível faz parte do pacote final que deixará o aeroporto mais moderno, funcional e preparado para atender à demanda crescente de passageiros em Campo Grande.
