As obras da ponte da Rota Bioceânica entraram na reta final, faltando menos de de 50 metros para a ligação física entre Brasil e Paraguai, prevista para ocorrer no início de maio. Os trabalhos de construção da ponte ocorrem entre Porto Murtinho, na lado brasileiro, e Carmelo Peralta, no Paraguai.
Conforme última medição, realizada na última quinta-feira (2), a distância entre as extremidades brasileira e paraguaia é de apenas 46 metros. No total, são 350 metros que compõe o vão central sobre o rio.
Nesta segunda-feira (6) pós feriadão, serão retomados os trabalhos intensivos de concretagem e avanço da estrutura no meio do rio.
Do lado brasileiro, seguem os trabalhos de montagem dos viadutos de acesso com pilares e vigas de concreto, executados pelo Consórcio PDC Fronteira.
Já do lado paraguaio, continuam os serviços de aterro hidráulico para o acesso de cerca de 4 km até a Ruta PY-15, a espinha dorsal da Rota Bioceânica no Chaco paraguaio.
Com 1.294 metros de comprimento e um vão central elevado para navegação segura, a ponte será um ativo logístico estratégico do Corredor Bioceânico, conectando a Rodovia PY15 à malha rodoviária regional.
A ligação faz parte do corredor logístico que unirá Brasil, Paraguai, Argentina e Chile, levando a produção sul-americana até os portos do norte chileno no Oceano Pacífico, reduzindo custos de transporte e ampliando a competitividade das exportações para os mercados asiáticos.
Em fevereiro deste ano, o secretário de Meio Ambiente, Desenvolvimento, Ciência, Tecnologia e Inovação, Jaime Verruck, também destacou a importância da obra para Mato Grosso do Sul.
"Mais do que uma obra de engenharia, trata-se de um projeto estruturante para a integração regional, a competitividade logística, o comércio internacional e o desenvolvimento do Chaco paraguaio e do Centro-Oeste brasileiro", disse Verruck em publicação no Linkedin.

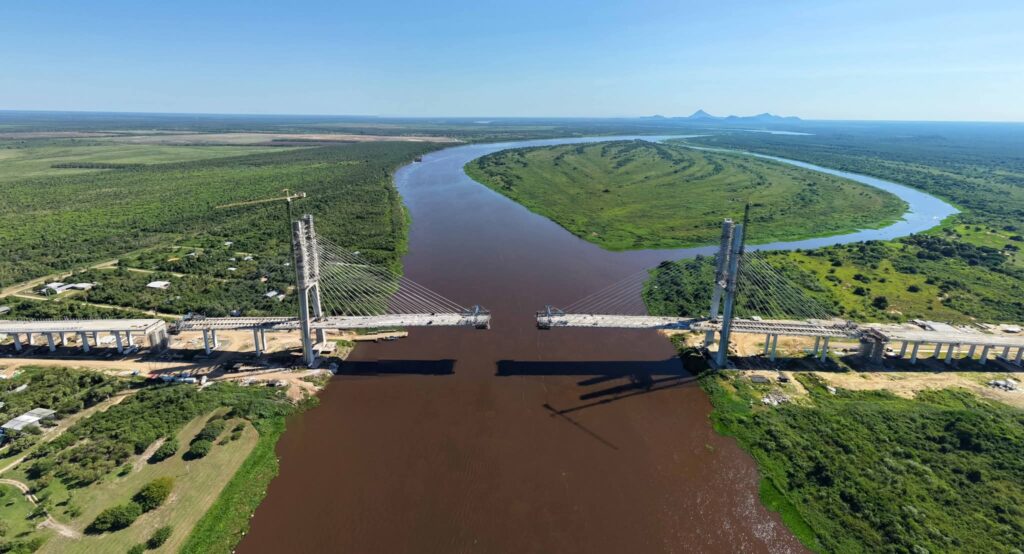

Vão central tem 350 metros e faltam menos de 50 para estrutura ligar os países (Foto: Toninho Ruiz)Obras
Após a junção entre as duas frentes, será iniciada a etapa final da obra, que consiste na construção e implantação de calçadas, pistas, iluminação viária e ornamental, pavimentação e sinalização.
A expectativa é que essa próxima etapa seja finalizada em agosto e, em novembro, seja totalmente concluído o acesso à ponte do lado paraguaio.
A Rota Bioceânica será um corredor rodoviário com extensão de 2.396 quilômetros que liga os dois maiores oceanos do planeta, Atlântico ao Pacífico, pelos portos de Antofagasta e Iquique, no Chile, passando por Paraguai e Argentina.

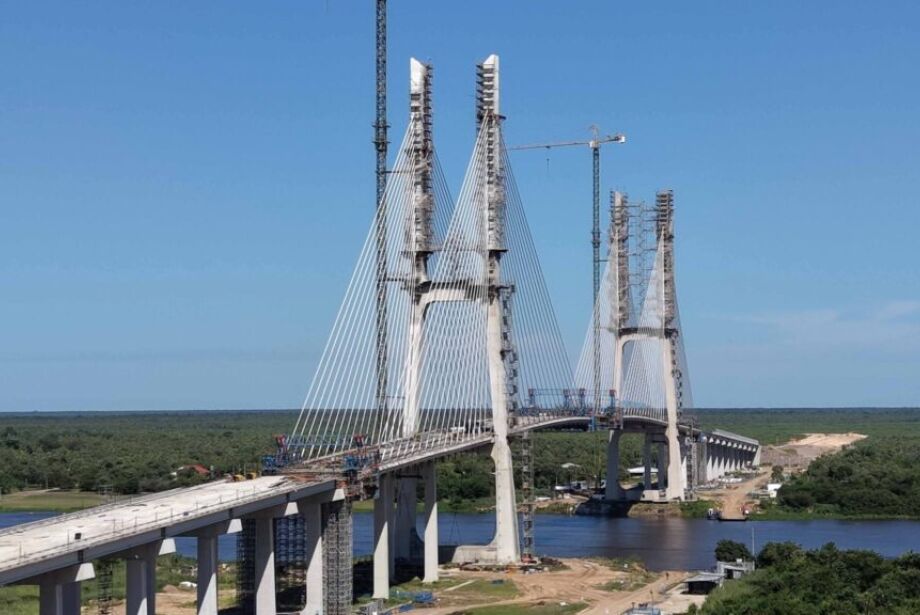

A ponte é considerada uma peça central da rota. A passarela terá 1,3 quilômetro de extensão e 21 metros de largura, a 35 metros acima da calha do rio, contando com um trecho estaiado de 632 metros, sustentado por torres de 130 metros de altura.
O investimento, de US$ 100 milhões, é totalmente financiado pela Itaipu Binacional, do lado paraguaio.
Ponte
A construção da ponte começou oficialmente no dia 14 de janeiro de 2022 e integra um projeto que soma US$ 1,1 bilhão de investimentos do governo paraguaio, no trecho total de 580 km, entre Carmelo Peralta e Pozo Hondo.
Desse montante são:
- US$ 440 milhões já garantiram a conclusão do trecho Carmelo – Loma Plata;
- US$ 100 milhões foram destinados à ponte internacional;
- US$ 354 milhões financiam a pavimentação da Picada 500 (PY-15);
- Outros US$ 200 milhões serão aplicados no segmento entre Centinela e Mariscal.
A execução da ponte está sob responsabilidade do Consórcio Pybra, formado pelas empresas Tecnoedil, Paulitec e Cidades Ltda, sob coordenação do engenheiro civil paraguaio Renê Gómez.
Alça de acesso
Paralelamente a construção da passarela, estão em andamento os trabalhos nos viadutos que integrarão as cabeceiras da ponte nos dois países.
No Brasil, também estão em andamento as obras da alça de acesso. Orçada em aproximadamente R$ 574 milhões, a alça compreende um trecho de 13,1 quilômetros de rodovia para interligar a BR-267 à ponte sobre o rio em Porto Murtinho.
Apesar de a ponte sobre o Rio Paraguai ter expectativa de ser entregue no primeiro semestre de 2026, as alças de acesso à rodovia só devem ser concluídas e liberadas para o público até 2028.

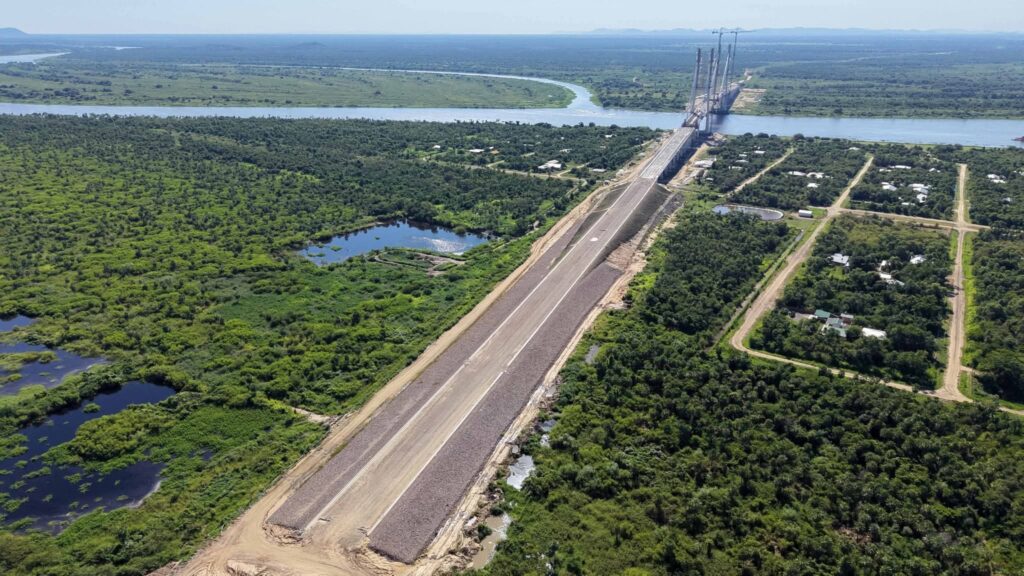

Também estão em andamento os trabalhos nos viadutos que integrarão as cabeceiras da ponte (Foto: Toninho Ruiz)Rota Bioceânica
A Rota Bioceânica terá início em Porto Murtinho, no sudoeste de Mato Grosso do Sul, atravessando o Paraguai e a Argentina até chegar aos portos do Chile.
Essa ligação permitirá que exportações brasileiras cheguem à Ásia com até 17 dias de economia no transporte, em comparação com a saída pelo Porto de Santos, segundo dados da Secretaria de Estado de Meio Ambiente, Desenvolvimento, Ciência, Tecnologia e Inovação (Semadesc).
O projeto, que começou a ser debatido em 2014 e foi iniciado em 2017, tem a promessa de ampliar a relação comercial do Estado com países asiáticos e sul-americanos.
A Rota Bioceânica, segundo especialistas, terá potencial para movimentar US$ 1,5 bilhão por ano em exportações de carnes, açúcar, farelo de soja e couros para os outros países por onde passará.
